Αγωγός EastMed: Πώς φτάσαμε στην ιστορική ενεργειακή συμφωνία

Αγωγός EastMed: Πώς φτάσαμε στην ιστορική ενεργειακή συμφωνία
Κατασκευή φυσικού αερίου AP

Υπεγράφη το σχέδιο για τον αγωγό EastMed, ένα έργο ενεργειακής και γεωπολιτικής ενδυνάμωσης της χώρας μας - Το χρονικό μέχρι να φτάσουμε ως εδώ, τα τεχνικά χαρακτηριστικά, τα οφέλη και το κόστος.

Έπεσαν το απόγευμα της Πέμπτης οι υπογραφές της Διακυβερνητικής Συμφωνίας για τον αγωγό φυσικού αερίου EastMed, από τους υπουργούς Ενέργειας των τριών χωρών, παρουσία Μητσοτάκη, Αναστασιάδη και Νετανιάχου.

Ο αγωγός EastMed σχεδιάζεται να λειτουργεί συμπληρωματικά με άλλα έργα της ευρύτερης περιοχής. Αποτελεί το πιο ώριμο έργο για την επίτευξη του στόχου της Ευρωπαϊκής Ένωσης για τη δημιουργία ενός ενεργειακού διαδρόμου που θα συνδέει τις νέες πηγές φυσικού αερίου της Ανατ. Μεσογείου και τις αγορές της Ευρώπης, συμπεριλαμβανομένης της ΝΑ Ευρώπης.

Τα κοιτάσματα της Ανατ. Μεσογείου, με εξαίρεση αυτά της Αιγύπτου, εκτιμάται ότι επαρκούν για την κάλυψη της εσωτερικής ζήτησης του Ισραήλ, της Κύπρου και της Ιορδανίας προσκείμενων αγορών επιτρέποντας την εξαγωγή περίπου 25 Bcm/έτος.

Το έργο EastMed αναγνωρίζεται, από το 2013, ως Έργο Κοινού Ενδιαφέροντος (PCI), βάσει του κανονισμού της ΕΕ 347/2013 και στον πλέον πρόσφατο κατάλογο που δημοσιεύθηκε από την Ε. Επιτροπή στις 31 Οκτωβρίου 2019 συμπεριλαμβάνεται στην ίδια ομάδα έργων με τον υποθαλάσσιο αγωγό Poseidon. Η αναγνώριση των Αγωγών EastMed και Ποσειδών ως Έργων Κοινού Ενδιαφέροντος είναι εξαιρετικής σημασίας, καθώς παρέχει πρόσβαση σε συν-χρηματοδοτικά προγράμματα της Ευρωπαϊκής Ένωσης για τη διεξαγωγή μελετών αλλά και μελλοντικά για έργα κατασκευής.

Κατά την περίοδο 2015-2018 η ΥΑΦΑ ΠΟΣΕΙΔΩΝ Α.Ε. που ανήκει κατά 50% στη ΔΕΠΑ και κατά 50% στην Edison, με την υποστήριξη επιχορήγησης 2 εκατ. ευρώ από την ΕΕ, ολοκλήρωσε τις τεχνικές, οικονομικές, περιβαλλοντικές μελέτες (pre-FEED phase), επιβεβαιώνοντας ότι το Έργο του Αγωγού EastMed είναι τεχνικά εφικτό, οικονομικά βιώσιμο, ανταγωνιστικό, και συμπληρωματικό με εναλλακτικές εξαγωγικές προτάσεις στην περιοχή.

Τον Ιούνιο του 2018, το Έργο του Αγωγού EastMed έλαβε πρόσθετη συγχρηματοδότηση από το πρόγραμμα CEF (Connect Europe Facility) της Ευρωπαϊκής Ένωσης συνολικού ποσού 34,5 εκ. Η σχετική συμφωνία επιχορήγησης μεταξύ της ΥΑΦΑ-ΠΟΣΕΙΔΩΝ Α.Ε και της Ευρωπαϊκής Επιτροπής καλύπτει δραστηριότητες που σχετίζονται με την ολοκλήρωση της φάσης FEED (τεχνικές, οικονομικές, περιβαλλοντικές μελέτες καθώς και την Λεπτομερή Υποθαλάσσια Έρευνα (DMS) και την ωρίμανση του έργου σε επίπεδο λήψης Τελικής Επενδυτικής Απόφασης (FID)

Τον Σεπτέμβριο 2019, η INEA (θεσμικό όργανο της Ευρωπαϊκής Ένωσης υπεύθυνο για το προαναφερόμενο πρόγραμμα συν-χρηματοδότησης), εκταμίευσε προπληρωμή ποσού 13,8 εκ. Euro προς άμεση υποστήριξη του Έργου. H επιχορήγηση του συνολικού ποσού, έως 34,5 εκ.Euro, υπόκειται σε αξιολόγηση της Ευρωπαϊκή Επιτροπής (INEA και άλλες συναρμόδιες διευθύνσεις) κατόπιν της ολοκλήρωσης των συν-χρηματοδοτούμενων δραστηριοτήτων.

Εργασίες για τον αγωγό EastMed AP



Προκειμένου η ΥΑΦΑ ΠΟΣΕΙΔΩΝ Α.Ε. να προχωρήσει στην επόμενη φάση ανάπτυξης του έργου, οι Μέτοχοι της Εταιρείας έχουν προσδιορίσει την ανάγκη να εφαρμοστεί μία ταχεία προσέγγιση αποσκοπώντας στην πλήρωση των προϋποθέσεων που απαιτούνται για την λήψη της Τελικής Επενδυτικής Απόφασης (FID) εντός 2 – 3 ετών. Το συνολικό κόστος αυτών των ενεργειών εκτιμάται ότι θα ανέλθει στα περίπου 70 εκατομμύρια ΕΥΡΩ. Εφόσον η τελική επενδυτική απόφαση ληφθεί το 2022 και ξεκινήσει αμέσως η κατασκευή του το έργο εκτιμάται ότι θα τεθεί σε λειτουργία έως το 2025.

Το Δεκέμβριο του 2018 ολοκληρώθηκαν οι διαπραγματεύσεις μεταξύ της Κύπρου, της Ελλάδας, του Ισραήλ και της Ιταλίας για τη σύναψη Διακυβερνητικής Συμφωνίας (IGA) για την υποστήριξη της υλοποίησης του έργου. Το κείμενο έλαβε τη σχετική έγκριση της Ευρωπαϊκής Επιτροπής τον Φεβρουάριο του 2019.

To θέμα του EastMed συζητήθηκε όλους τους τελευταίους μήνες μεταξύ των υπουργών Ενέργειας, της Ελλάδας, κ. Κωστή Χατζηδάκη, του Ισραήλ, κ. Yuval Steinitz και της Κύπρου, κ. Γιώργου Λακκοτρύπη.

Ιδιαίτερα το ζήτημα συζητήθηκε στα τέλη Ιουλίου του 2019, στο Κάιρο, στο πλαίσιο του EastMed Gas Forum, στις 7 Αυγούστου στη τριμερή συνάντηση Ελλάδας – Κύπρου – Ισραήλ, παρουσία των ΗΠΑ στην Αθήνα, αλλά και στη διμερή συνάντηση μεταξύ των κ. Κωστή Χατζηδάκη και κ. Yuval Steinitz στις 10 Δεκεμβρίου 2019 στη Μαδρίτη.

Στη συνέχεια υπήρξαν συνεννοήσεις μεταξύ του κ. Κυριάκου Μητσοτάκη, του κ. Μπενιαμίν Νετανιάχου και του κ. Νίκου Αναστασιάδη και τελικώς αποφασίσθηκε η υπογραφή της συμφωνίας στις 2 Ιανουαρίου του 2020 στην Αθήνα.

Τα οφέλη για τη χώρα μας

Σύμφωνα με το υπουργείο Περιβάλλοντος και Ενέργειας:

“Συμβάλλει στην ανάδειξη της Ελλάδας σε ευρωπαϊκό διαμετακομιστικό κόμβο.

Αναμένεται να δημιουργήσει άμεσες, έμμεσες και προκαλούμενες οικονομικές επιδράσεις, κατά τη φάση ανάπτυξης, κατασκευής και λειτουργίας του έργου.

Ανοίγει ουσιαστικά έναν νέο ενεργειακό διάδρομο ο οποίος θα καλύψει μελλοντικά και τα κοιτάσματα του Ελλαδικού χώρου.

Διευκολύνει την οικονομική ανάπτυξη της Ελλάδας και της Κύπρου, καθώς και την αύξηση του ανταγωνισμού στην τελική αγορά φυσικού αερίου.

Διασφαλίζει την παροχή φυσικού αερίου σε περιοχές της Ελλάδας, οι οποίες δεν έχουν πρόσβαση στο Εθνικό Δίκτυο, όπως η Κρήτη η Πελοπόννησος και η Δυτική Ελλάδα.

Συνεπώς, διευκολύνει την αντικατάσταση του πετρελαίου με φυσικό αέριο, με ισχυρό, θετικό αντίκτυπο στη μείωση των εκπομπών αερίων του θερμοκηπίου στις προαναφερθείσες περιοχές.

Ενισχύει την ασφάλεια εφοδιασμού της Κύπρου, της Ελλάδας και της Ευρώπης γενικότερα.

Πληροί όλα τα κριτήρια διαφοροποίησης των Έργων Κοινού Ενδιαφέροντος (πηγή, παραγωγός, όδευση).

Εξασφαλίζει την επένδυση μέσω της σύναψης μακροχρόνιων συμβάσεων προμήθειας αερίου πριν τη λήψη της επενδυτικής απόφασης, στα πρότυπα των συμβάσεων αερίου από το Αζερμπαϊτζάν (κοίτασμα Shah Deniz II)”.



ΤΕΧΝΙΚΑ ΧΑΡΑΚΤΗΡΙΣΤΙΚΑ ΕΡΓΟΥ

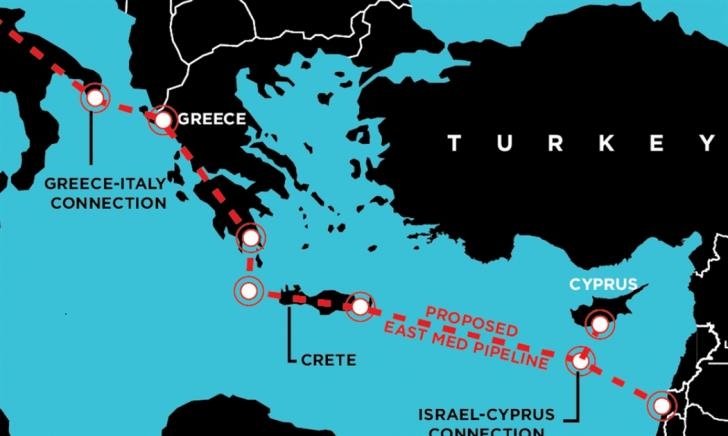

Μήκος: 1.872 χλμ., εκ των οποίων 1.335 χλμ. περίπου υποθαλάσσιο τμήμα και 537 χλμ. περίπου χερσαίο.

Αρχική Δυναμικότητα: 10 δισεκατομμύρια κυβικά μέτρα (ΔΚΜ) φ.α. ετησίως.

Επέκταση Δυναμικότητας: έως 20 ΔΚΜ φ.α. ετησίως.

Προϋπολογισμός (για την αρχική δυναμικότητα): 5,2 δισ. ΕΥΡΩ.

Ο αγωγός Eastern Mediterranean Pipeline («EastMed») αποσκοπεί στην απευθείας διασύνδεση των κοιτασμάτων της Νοτιοανατολικής Μεσογείου με το Ευρωπαϊκό Σύστημα Φυσικού Αερίου, μέσω της Ελλάδας.

Εκτείνεται σε μήκος περίπου 1.900 χιλιομέτρων, με σχεδιαζόμενη δυναμικότητα 10 ΔΚΜ φ.α. ετησίως, ξεκινώντας από τα κοιτάσματα φυσικού αερίου στην Νοτιοανατολική Μεσόγειο μέχρι το σημείο διασύνδεσης με τον αγωγό ΠΟΣΕΙΔΩΝ. Το έργο αποτελείται από τα παρακάτω επιμέρους τμήματα:

• 165χλμ, περίπου υποθαλάσσιου αγωγού από την Λεκάνη της Λεβαντίνης μέχρι την Κύπρο.

• 732χλμ περίπου υποθαλάσσιου αγωγού από την Κύπρο έως την Κρήτη.

• 421χλμ. περίπου Υποθαλάσσιου αγωγού από την Κρήτη μέχρι την Πελοπόννησο.

• 292 χλμ περίπου για τη διάσχιση της Πελοπόννησο μέχρι τα παράλια του Πατραϊκού κόλπου

• 17 χλμ. περίπου υποθαλάσσιου αγωγού για τη διάσχιση του Πατραϊκού κόλπου.

• 245 χλμ για τη διάσχιση της Δυτικής Ελλάδας μέχρι το Φλωροβούνι Θεσπρωτίας.

Στο Φλωροβούνι προβλέπεται η διασύνδεσή του με τον υποθαλάσσιο αγωγού φ.α. Ελλάδας – Ιταλίας ΠΟΣΕΙΔΩΝ, μήκους 210 χλμ περίπου. Το κόστος κατασκευής του υποθαλάσσιου αγωγού ΠΟΣΕΙΔΩΝ ανέρχεται σε 0.9 δισ. ΕΥΡΩ.

Από το καλοκαίρι του 2014, την ανάπτυξη του αγωγού EastMed έχει αναλάβει και διεκπεραιώνει η ελληνική εταιρεία «Υποθαλάσσιος Αγωγός Φυσικού Αερίου Ελλάδος – Ιταλίας ΠΟΣΕΙΔΩΝ Α.Ε.», στην οποία συμμετέχουν ισοµερώς η ΔΕΠΑ και η Ιταλική EDISON.

Το κόστος του αγωγού Eastmed μέχρι την Ιταλία έχει υπολογισθεί σε περίπου 6 δισ. δολάρια.

Ωστόσο, με τη συνεχή τεχνολογική εξέλιξη, η δυναμικότητα του αγωγού ενδέχεται να αυξηθεί περαιτέρω, μεταφέροντας με οικονομίες κλίμακας ποσότητες πέραν των 10 ΔΚΜ ετησίως του αρχικού σχεδιασμού του, γεγονός το οποίο θα αλλάξει άρδην την οικονομική δυναμική του έργου.
